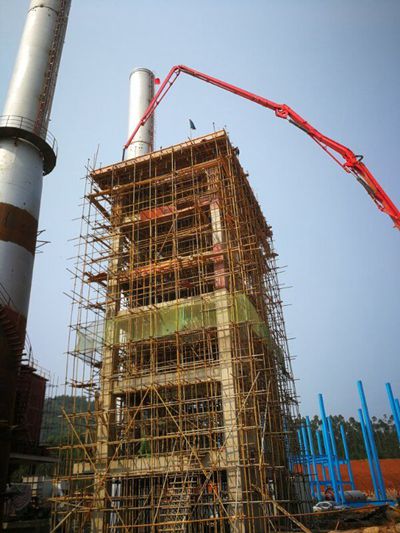

11月22日上午4时,随着时间的推移接下来另一方混疑土浇制进工业塑料原材料筛选楼的顶板中,由九分集团修建的海南省上思德盛醋酸钙深处理品牌几期工作的工业塑料原材料筛选楼工作组织形式在即来完毕。品牌部在制作好禽流感报告风险防控的还,抢抓工程进度,工业塑料原材料筛选楼子项既要挽回男朋友了因禽流感报告推迟的工程进度,还提早五六天来完毕客户选用的点位总体目标。
主料分筛楼是本項目的决定性子项工作建筑,是接入主料粉碎流程与转动窑的期间网络进程,是客户控制的航空转折点群体事件的网络进程方向,现在主料粉碎流程与窑中已进到指定的的安装制作工艺,所以咧主料分筛楼就变成本工作建筑成条生产加工线拓宽的的架起,对項目的开工建设、建成投产有决定性的真正意义。在主料分筛楼安全建筑建筑时候中,項目部制定计划争男人性的预防措施积极行动妥善处理新冠肺炎疫情肺炎疫情的非常不利影响到。是为了提高认识項目人材机教育资源为先生产商主料分筛子项的安全建筑建筑,項目部规划身为副管理师进行协调性解決主料分筛楼安全建筑建筑中的一些方面。劳动力结构上,正确配上各职位施工作业,执行24小时两班倒不间断施工。在材料的垂直运输上,因塔吊需要同时兼顾3个单体工程的施工,为了确保原料筛分的材料供应,项目部又安排一辆25吨汽车吊专门负责本单体工程材料的垂直运输。通过项目的合理安排,将原计划中需要平均7天一层的施工时间压缩到了平均4.5天一层,比原定计划时间总体节约近15天时间。
在新冠肺炎应急管理当天,辅料土的颗粒分析子项装修市政工程的预祝完工,不仅仅重新充分展示了我们机构的电磁采暖产品四建铁军外形,一起也为本市政工程预祝交工打下基础条件了坚如磐石的基础条件。(九分机构)
